中科煉化輸電線路施工進展順利

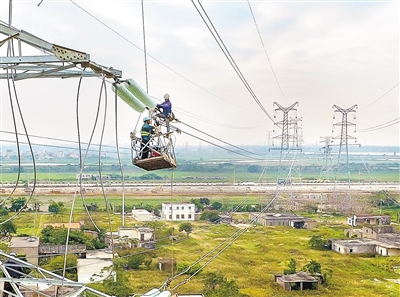

日前,輸變電工程公司工人正在施工作業。? 劉冀城 通訊員 聶冬生 攝
記者從中科煉化項目部了解到,經過多方艱苦奮戰,電網至中科煉化的四回220kV輸電線路項目施工進展順利。12月15日,四回輸電線路跨越東海島鐵路、疏港大道工作圓滿完成。
220kV中科站配套的四回輸電線路是中科煉化公用工程系統重要組成部分,也是中科煉化整體統籌要求第一個投產運行主項。本期共建設四回220kV輸電線路,兩路同塔雙回,分別來自500kV東海島變電站和220kV工業園變電站。其中,東海島站到中科線路長度為4.913公里,由15座塔基組成;工業園站到中科線路長度為3.994公里,由14座塔基組成。
中科煉化項目部工作人員告訴記者,由于四回220kV輸電線路的走向經過較多村莊、農田、魚塘、房屋,跨越鐵路、公路,施工難度巨大。為確保四回220kV輸電線路順利送電,從3月份起,中科煉化電儀中心抽調專人成立了外線路進度協調工作組,與開發區政府、東山街道辦、湛江供電局、東海供電局、廣東省輸變電公司等相關單位一道,及時溝通協調,重點解決難點問題。
目前,500kV東海島站至廠區15座塔已基本完成立塔施工,進入全線架線階段,220kV工業園站至廠區已完成5座塔的立塔施工,3座塔基正在進行基礎施工。
何有鳳?吳金梅?蔡成年
